郑州打造“地下综合管廊长城”,采用双层防水工艺!

来源: 网络 相关栏目:防水行业新闻 投诉反馈

郑州打造“地下综合管廊长城”,采用双层防水工艺!手机版网址二维码
声明:本文及文中图片系网络转载,供学习交流使用,若来源标注有误或涉嫌侵犯著作权,请联系juwangpai@qq.com,核实后我们将立即修改/删除。

    作为中心城区基础设施建设的重中之重、亮点工程,郑州市地下综合管廊工程近两年来得到了高度重视和大力推进。


    目前,郑州试点项目达到了12个,建设总长度达到67.9千米,其中位于郑州市惠济区花园口镇、郑州第*条完全采用PPP模式建设的京水路、迎宾东路地下综合管廊工程芳容已现,即将在年底完工。工程完工后,不但会解决该区域的“郑州郑州,天天挖沟”问题,加快海绵城市建设,而且还将实现政府、企业及社会公共管理等方面多赢。

    播报

    郑州首条PPP模式地下管廊年底将完工

    8月25日上午10时,郑州市花园口立交桥以东约1公里的北四环南侧,中建二局的蓝色工地大门内不远处,一条横贯南北、深藏地下的大型多孔隧洞式建筑如一条巨龙横卧地下,让人眼前一亮。

    这里,就是在建的郑州市惠济区花园口镇地下综合管廊施工现场。

    大河报记者看到,两侧均是花园口镇合村并城住宅项目的地下管廊工程,其采用混凝土浇筑施工工艺,深埋于地面以下数米,内分5个大小不一的涵洞。主体结构已经封顶,顶部还浇筑有一些通往上方的孔道,已建成部分总长数百米。

    中建二局惠济区花园口镇地下综合管廊项目部经理陈小锋说,花园口镇地下综合管廊项目包括京水路(铁源路—滨河路)、迎宾东路(中州大道—贾鲁河)两条道路的地下综合管廊,总建设费用6.0059亿元,工程总长度5757.2米,其中京水路地下管廊全长2562.1米,支线管廊496米;迎宾东路地下管廊全长2276.5米,支线管廊422.6米。

    按照郑州市相关要求,工程建成后,相关单位需要配建的给水管道、污水管道、供热管道、中水管道、电力电缆、电信管线、天然气7种管线,必须铺设于地下综合管廊内,实现地面无管线目标。

    陈小锋说,目前由中建二局方面承建的京水路、迎宾东路共13个作业面,除个别因拆迁未到位等未开工外,其余已全面开工,全部工程预计将于年底完工。

    陈小锋说,花园口镇地下综合管廊工程的建设模式,是郑州市该行业第*条纯粹的PPP模式,也就是政府和社会资本合作模式。

    展望

    至2020年,郑州综合管廊将达214公里

    2016年10月27日,郑州市8个综合管廊试点项目举行了集中开工仪式,开始进行土方开挖及混凝土浇筑。部分试点项目情况如下:

    花园口镇综合管廊项目位于惠济区,包括京水路(铁源路—滨河路)、迎宾东路(中州大道—贾鲁河)两个路段,总长约5.7公里(其中主线约4.9公里,支线约0.8公里);

    金水科教园区综合管廊项目位于金水区,包括兴达路(辅道东路—慧科环路)、杨金路(博学路—慧科环路)、渔场路(兴达路—鸿发路)三个路段,总长约7.5公里(其中主线约6.7公里,支线约0.8公里);

    马寨新镇区综合管廊项目位于二七区,包括椰风路(郑少高速辅道—南四环)、景中路(南四环—莲湖路)两个路段,总长约3.7公里(其中主线约3.2公里,支线约0.5公里);

    二七商业区地下综合管廊,包括二七路、太康路两条道路,呈“十字”形分布,该区域内地下空间综合开发工程共包含两层,地下一层规划为商业街,地下二层规划为综合管廊工程。本项目共需建设约2.079公里的地下综合管廊。

    航空港区双鹤湖中央公园综合管廊规划全长6.1公里。其中支线型综合管廊长3.1公里,纳入给水管、电力电缆、通信电缆、供热管及中水管道,缆线型综合管廊长3.0公里,纳入电力电缆和通信电缆。

    白沙综合管廊项目是郑东新区*个PPP项目。管廊总长12.74公里,总投资约19.71亿元。

    电影《虎口脱险》中巴黎下水道可以行船的镜头给人留下深刻印象。工地负责人说:“建成后,各类管道都会被整整齐齐地码在管廊内。平时,巡查、维修汽车可在里面行驶,畅通无阻。”作为郑州市试点地下综合管廊中规模*大、投资最多的郑东新区白沙园区综合管廊项目,为正在向国家中心城市迈进的郑州打造“隐形地标”。

    按照郑州市综合管廊专项规划,至2020年郑州市城市建设综合管廊将达到214公里,至2030年将会延伸到575公里。

    疑问1为何不采用盾构施工

    同为地下工程,地下综合管廊在形式上与地铁有一定的相似性,但并没有采用地铁普遍采用的盾构法施工工艺,而使用了明挖方式,原因何在?

    对此,中建二局该项目部总工程师刘海军介绍,除了地下综合管廊埋深相对较浅、适宜明挖外,就是施工造价差异巨大。像花园口镇地下管廊工程的明挖施工,每千米造价在1亿元左右,而地铁盾构施工,每千米造价在10亿元左右。同时,这种施工工艺,将来对地铁建设、高架桥建设并不会带来影响,可行性更高。

    疑问2地下管廊会不会进水

    花园口镇地下综合管廊工程所在区域,土质疏松,地下水位高,会不会“水漫金山”?

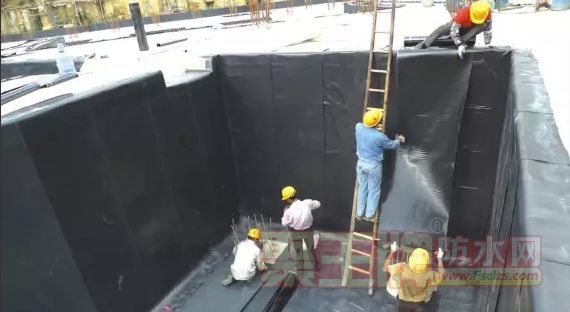

    对此,刘海军表示:“我们使用的混凝土都是防水标号*高的水泥,使用了减水剂、纤维抗裂剂,同时对地槽、管廊浇筑体采用的都是双层防水工艺,包括对单段管廊的变形缝的塑胶、聚氨酯密封胶处理等工艺,可以确保管廊防水问题。”

    说法郑州地下管廊终将成网,实现多赢

    按照陈小锋的说法,花园口镇地下综合管廊工程,仅仅是他们承接的郑州市地下综合管廊的一部分。

    作为财政部、住建部联合启动的第二批地下综合管廊试点城市,郑州市按照试点要求,2016年开工建设以来,截至今年8月,建设项目总长度67.9公里,已形成18.29公里廊体,完成投资约10亿元。

    郑州市海绵城市及地下管线规划建设管理办公室有关人士说,随着项目逐渐落地以及项目由新城区向中心城区的渐次推进,郑州市的地下综合管廊最终将形成网状结构,在多方面发挥更大效用。

    “值得重视的是,这些管廊的建设,政府投资少,建设企业会有收益,使用单位有保障,城市面貌又得到提高,可以说是一举多得,实现了多赢。”该人士说。
